Kraftverka i Lærdal: Før Østfold Energi (da Østfold Kraftforsyning) bygde ut det store Borgund kraftverk (som stod ferdig i 1974), fekk Lærdal kommune krafta si hovudsakleg frå lokalt utbygde småkraftverk og etter kvart samkjøringsnettet i regionen: Lokal kraftproduksjon: Husum kraftverk (frå 1936) I dei tidlege tiåra kom ikkje den ordentlege kraftproduksjonen i Lærdal i gang før Husum kraftverk vart opna i 1936. Dette var det første kommunale/lokale vannkraftverket som forsynte Lærdal med eigen strøm. Regionalt samkjøringsnett og Sognekraft. Utover 1950- og 1960-talet vart straumnettet i Sogn bygd ut og kopla saman. Lærdal vart knytt til det regionale samkjøringsnettet (blant anna gjennom L/L Sognekraft / Vestlandske Kraftsamband), slik at kommunen kunne ta imot kraft frå andre regionale anlegg dersom eigenproduksjonen ikke strekte til.

Når me snakkar om kraftutbygging og kommunale kraftverk i Lærdal, er historia ganske unik samanlikna med mange andre kraftkommuner. Lærdal (og gamle Borgund kommune) valde tidleg ei line der dei ikkje ynskte å bli tunge industrisamfunn som nabokommunen Årdal, noko som prega korleis fallrettane og kraftverka vart forvalta.

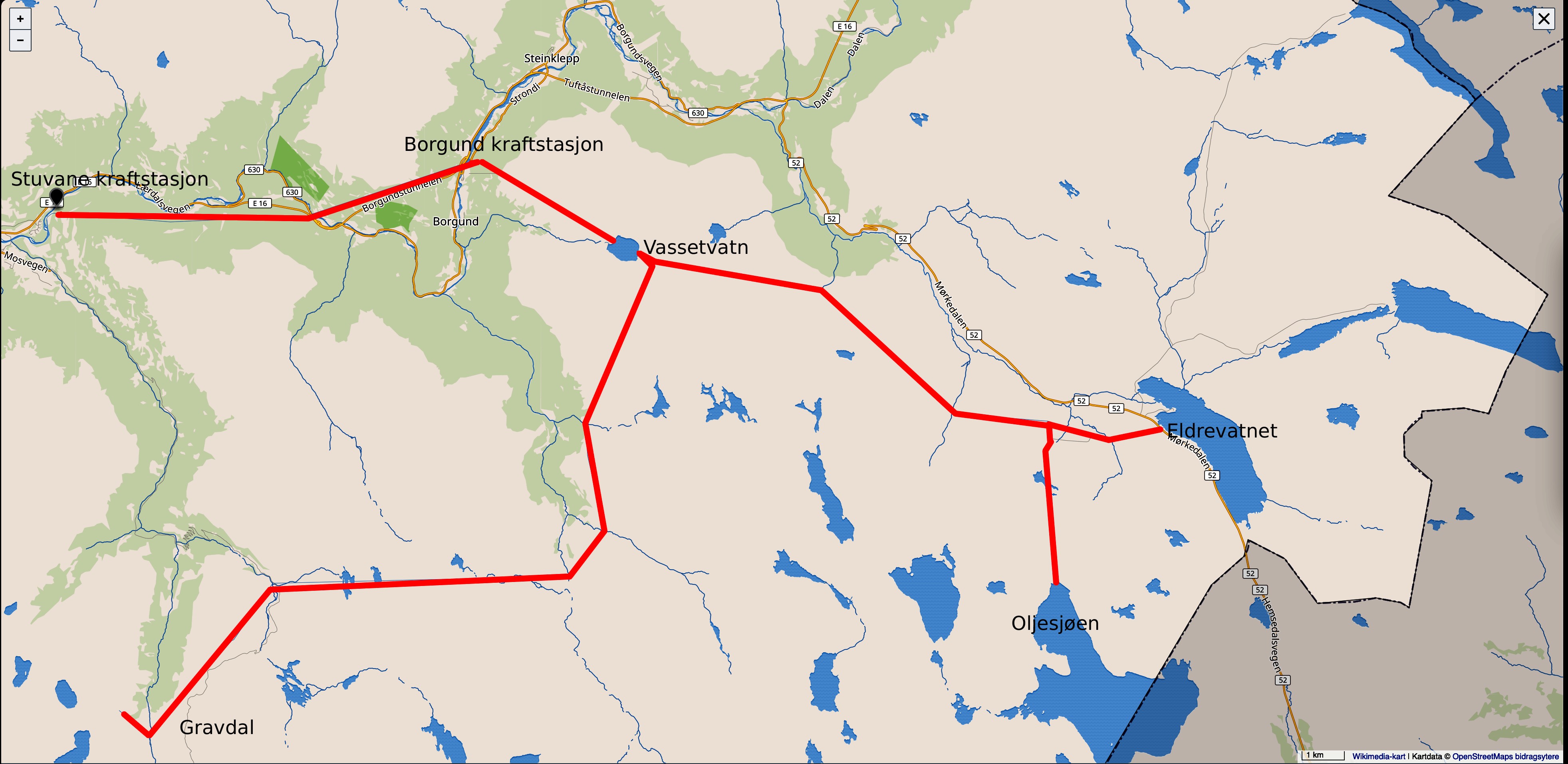

Sjølve hovudutbygginga i Lærdalselva står i ei særstilling i norsk krafthistorie, då fallrettane hamna på austlandshender i staden for hjå lokale eller statlege verk:

Hafslund og Østfold: På 1950-talet var det skrikande mangel på kraft i Østfold. Hafslund tok initiativet, og i 1960 fekk Østfold fylke kjøpe fallrettane i Lærdalsvassdraget. Sidan Lærdal og Borgund kommunar ynskte å halda på preget som landbruksbygder, var føresetnaden at krafta skulle sendast ut og over fjellet.

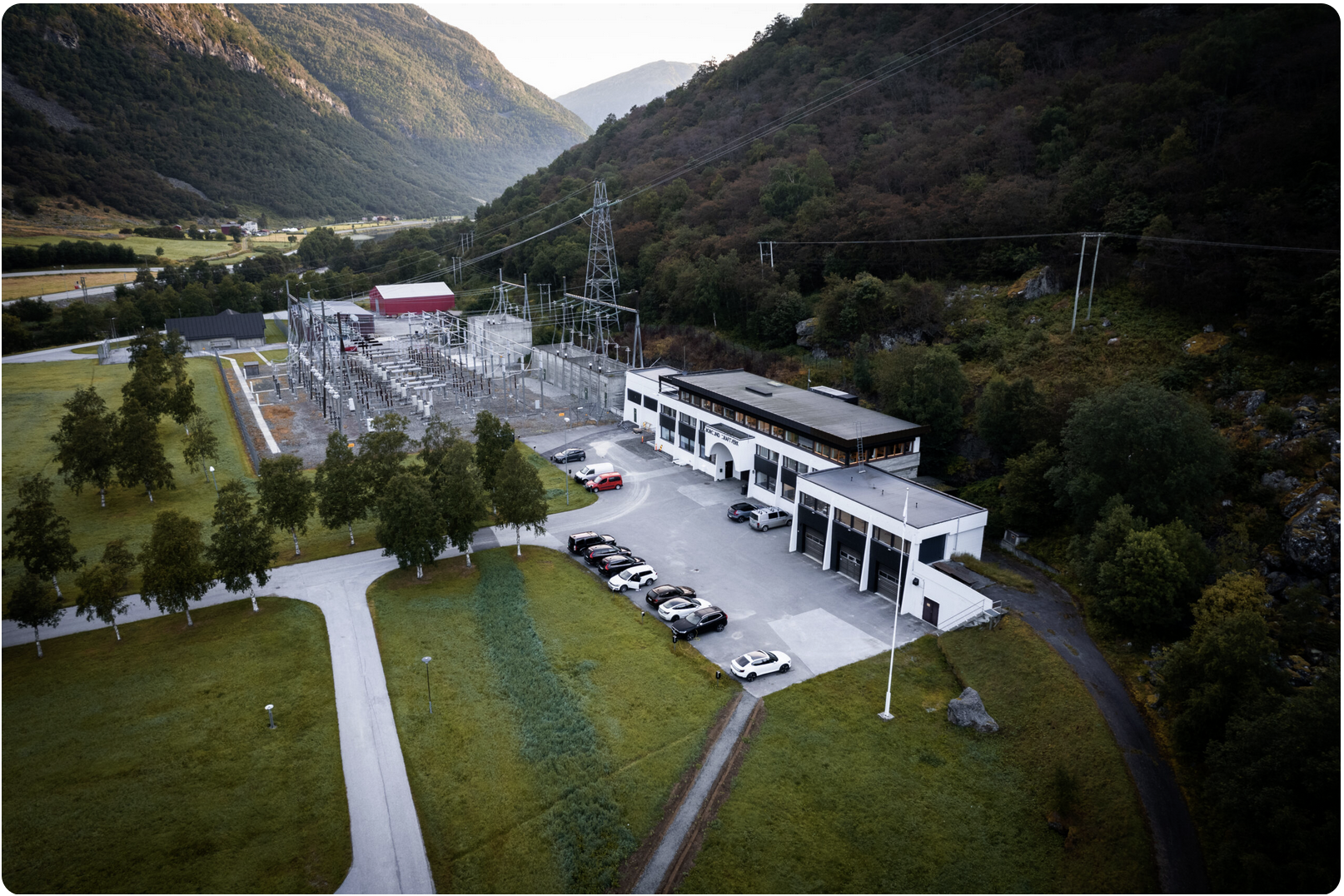

Borgund kraftverk (1974): Dette er sjølve hjarta i systemet, med ein maskinsal djupt inne i fjellet på Lo og eit fall på heile 873 meter frå Vassetvatnet. Det vert i dag drive av Østfold Energi og leverer rundt 985 GWh.

Øljusjøen pumpekraftverk (1974): Også ein del av dette systemet, som nyttar overskotskraft til å pumpe vatn opp i det store hovudmagasinet i Øljusjøen. Deler av året pumpes vann fra Eldrevatnet til Øljusjøen for lagring som dermed kan benyttes til kraftproduksjon på et senere tidspunkt.

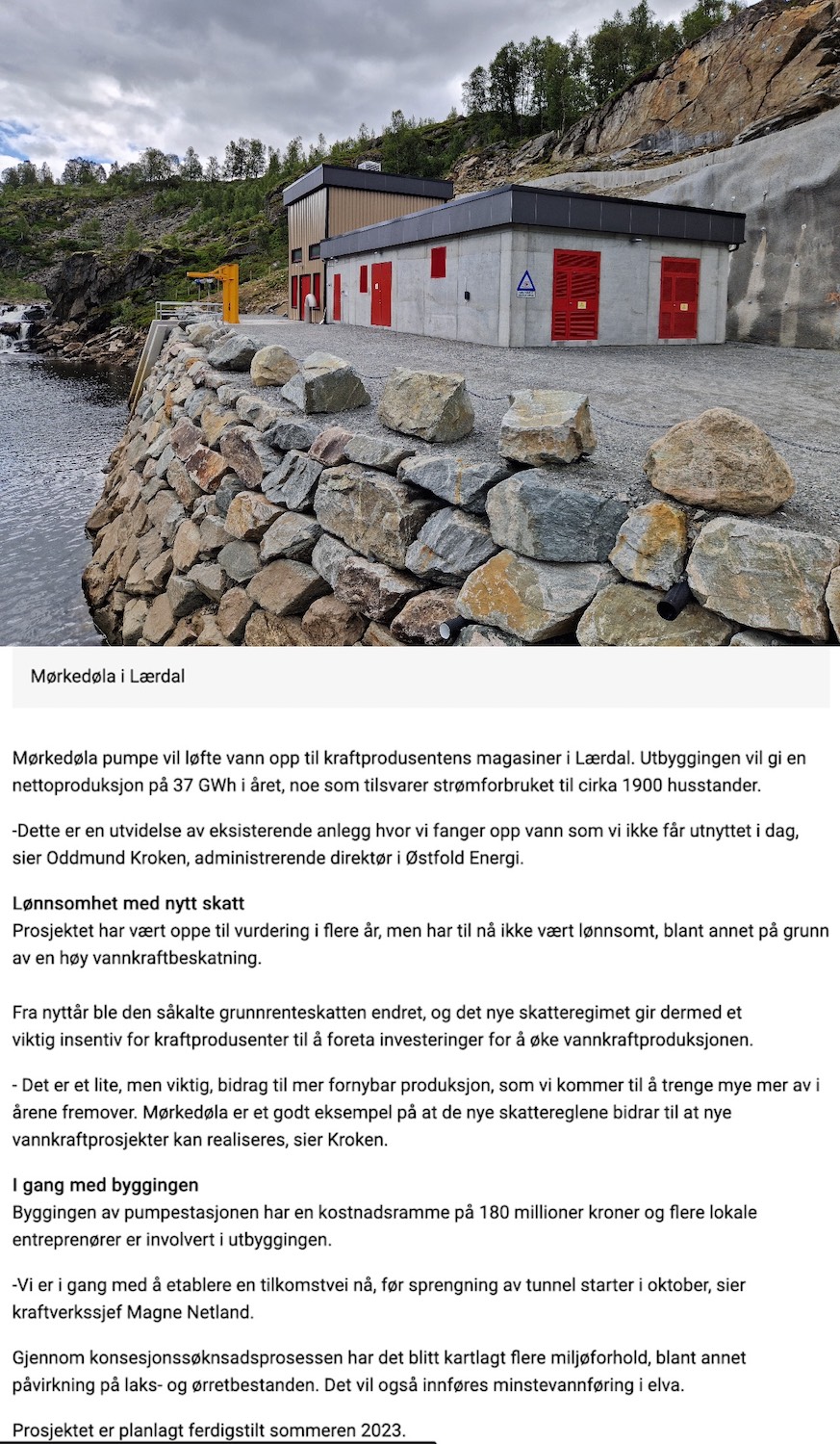

Mørkedøla pumpestasjon: Ligger nede i Mørkedalen. Satt i drift i 2023 for å pumpe vann fra elvene Mørkedøla, Geitåni og Galdestølelvi opp til overføringstunnelen fra Øljusjøen til Borgund.Pumpehøyden er 270 meter, effektforbruk er 7 MW.

Stuvane kraftverk – Kommunen sitt eige flaggskip

Når ein snakkar om det reint "kommunale" kraftverket i dag, er det fyrst og fremst Stuvane kraftverk som peikar seg ut.

Overtakinga: Det nedste kraftverket i Lærdalsvassdraget vart sett i drift i 1988. Etter ein avtale som vart gjort heilt tilbake i 1981, fekk Lærdal kommune overta heile kraftverket vederlagsfritt (gratis) i november 2013.

Produksjon: Stuvane utnyttar eit fall på 164 meter frå utløpet til Borgund kraftverk og ned til Stuvane, og har to francisturbinar. Det produserer i snitt rundt 165 GWh i året (ofte opp mot 200 GWh dei seinare åra), noko som gjev solide, årlege inntekter rett i kommunekassa.

Storutbygginga til Østfold Energi  Skisse 1 og  Skisse 2.   Skisse 3.


Gravdal utbyggjinga: Sjølve anleggsarbeidet og utbyggjinga i Gravdalen (Østfold Energi) starta våren 2024: Konsesjonssak - NVE Oppstart: Østfold Energi tok den endelege investeringsavgjerda våren 2024, og entreprenørane gjekk i gang med grunnarbeid og rigg på høgfjellet i løpet av våren/sommaren 2024. Framdrift: Tunnelsystemet og kraftlinja ned mot Stuvane har vore under bygging gjennom 2024 og 2025. Ferdigstilling: Monteringa av elektromekanisk utstyr skjer gjennom sommaren 2026, og planlagd igangsetjing/kraftproduksjon er sett til høsten 2026. Skisse


Oktober 2026: Utbygginga av Gravdalen kraftverk i Lærdal er forseinka med rundt ni månader. Utfordrande fjellforhold og krevjande vêr har gjort arbeidet meir tidkrevjande enn planlagt. Det var i april 2024 at Østfold Energi vedtok å byggja Gravdalen kraftverk i Lærdal. Med ei kostnadsramme på inntil 500 millionar kroner var dette selskapet si største enkeltinvestering på over 14 år. Planen var at kraftverket skulle stå klart til produksjon hausten 2026, men det er altså ikkje tilfelle. Ifølgje magasinet Energiteknikk er utbygginga no forseinka med rundt ni månader. Det får også økonomiske konsekvensar. – Men det er openbart at når me er såpass mykje forsinka, så vil det gje seg utslag på sluttsummen, seier prosjektleiar Heine J. Linga i Østfold Energi til Energiteknikk. Kor mykje dyrare prosjektet blir enn dei opphavlege 500 millionane, vil ikkje selskapet gå nærare inn på. Årsaka til forseinkinga er mellom anna utfordrande fjellforhold, ifølgje magasinet. Under tunnelarbeidet har entreprenørane møtt både laust og ustabilt fjell, og område med svært hardt fjell. Det har gjort arbeidet meir tidkrevjande enn venta. I tillegg har plasseringa av kraftverket skapt utfordringar. Anleggsområdet ligg høgt til fjells, med krevjande tilkomst og vêrforhold som avgrensar når delar av arbeidet kan gjennomførast.

Nøkkeltal for Gravdalen kraftverk. Byggherre: Østfold Energi. Forventa produksjon: Ca. 60 GWh i året (noko som tilsvarar straumforbruket til rundt 3 000 husstandar). Installert effekt: 15,5 MW. Kraftlinje: I samband med utbygginga blir det også bygd ei ny 66 kV kraftlinje frå Gravdalen og ned til Stuvane kraftverk. Miljø og spesielle omsyn Villrein: Utbygginga har hatt eit spesielt tidsvindauge. Området er eit ferdselshabitat for villrein der stamma vart skoten ned i samband med bekjempinga av skrantesyke (CWD). Anleggsarbeidet måtte gjennomførast i perioden før villreinen etter planen skal reetablerast i fjellet. Bærekraftspilot: Prosjektet har hatt strenge krav til klimabudsjett, lågare utslipp frå anleggsmaskinar og skånsam terrengbehandling. Aukande forseinkingar i fjellet fører ofte til at både installasjon av dei elektromekaniske komponentane og den endelege prøvedrifta må flyttast for å treffe optimale føreforhold om sommaren/hausten.


Nyare småkraftverk og lokale partnarskap i Lærdal

I dei seinare åra har det vore stor aktivitet med å utnytte sideelvane i Lærdal, ofte i samarbeid mellom private grunneigarar, kommunale interesser og større energiselskap:

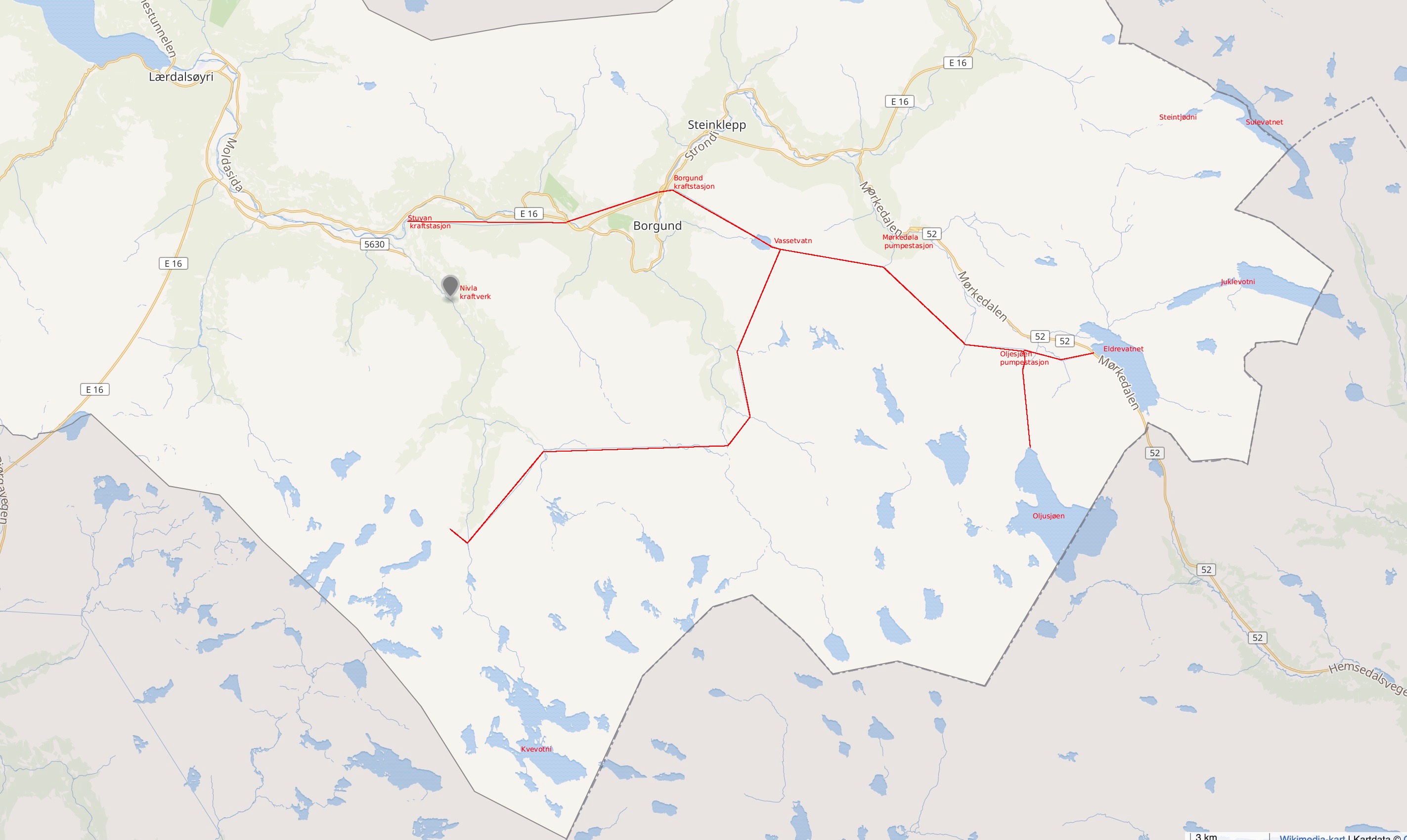

Nivla kraftverk (2016): Utnyttar eit fall på 183 meter i Nivlavassdraget. Her eig Østfold Energi 73 %, medan dei lokale grunneigarane i Nivla Kraft AS eig resten.

Mork kraftverk (2022): Eit nyare tilskot i Lærdal som produserer rundt 42,5 GWh med minimale miljøinngrep.

Kvemma kraftverk og Ofta kraftverk: Mindre småkraftverk som utnyttar sideelvar for å bidra til det lokale og nasjonale nettet.

Laksen og elva: Sidan Lærdalselva – sjølve "laksedronninga" – vart regulert, vart det sett strenge krav til minstevannføring og miljøtiltak. Østfold Energi og kommunen har difor samarbeidd tett om laksetrapper og det lokale klekkeriet ved Stuvane for å ta vare på stammen.
